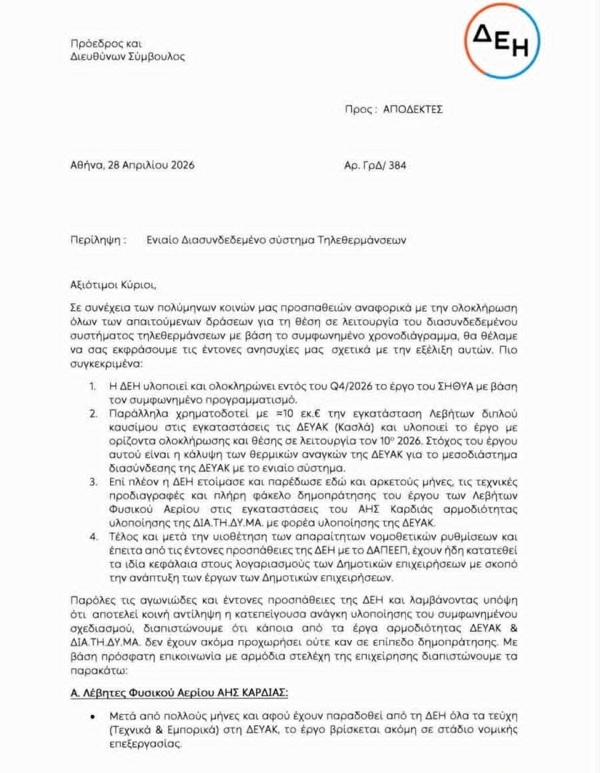

Σοβαρές καθυστερήσεις και κρίσιμα ανοιχτά μέτωπα στην πορεία υλοποίησης του ενιαίου διασυνδεδεμένου συστήματος τηλεθερμάνσεων στη Δυτική Μακεδονία καταγράφει η επιστολή της ΔΕΗ, με την οποία η επιχείρηση εκφράζει έντονη ανησυχία για την εξέλιξη των έργων που συνδέονται με την ενεργειακή μετάβαση της περιοχής. Στην επιστολή, με ημερομηνία 28 Απριλίου 2026 και υπογραφή του προέδρου και διευθύνοντος συμβούλου της ΔΕΗ, Γεώργιος Στάσσης, επισημαίνεται ότι η επιχείρηση τηρεί το συμφωνημένο χρονοδιάγραμμα για την ολοκλήρωση του έργου ΣΗΘΥΑ έως το τέταρτο τρίμηνο του 2026, ενώ παράλληλα χρηματοδοτεί με περίπου 10 εκατ. ευρώ την εγκατάσταση λεβήτων διπλού καυσίμου στις εγκαταστάσεις της ΔΕΥΑΚ, ώστε να καλυφθούν οι θερμικές ανάγκες κατά τη μεταβατική περίοδο.

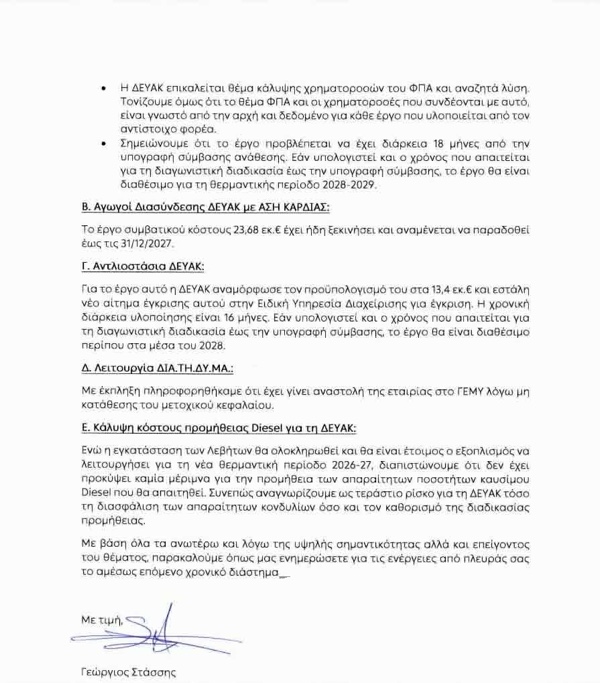

Την ίδια ώρα, η ΔΕΗ τονίζει ότι έχει ήδη παραδώσει εδώ και μήνες τις τεχνικές προδιαγραφές και τον πλήρη φάκελο δημοπράτησης για το έργο των λεβήτων φυσικού αερίου στον ΑΗΣ Καρδιάς, ωστόσο διαπιστώνει πως έργα που εμπίπτουν στην αρμοδιότητα της ΔΕΥΑΚ και της ΔΙΑ.ΤΗ.ΔΥ.ΜΑ. παραμένουν σε εκκρεμότητα, χωρίς να έχουν προχωρήσει ούτε στο στάδιο της δημοπράτησης. Ιδιαίτερη αναφορά γίνεται στο ζήτημα της χρηματοδότησης του ΦΠΑ, το οποίο – σύμφωνα με τη ΔΕΗ – προβάλλεται ως εμπόδιο από τη ΔΕΥΑΚ, αλλά χαρακτηρίζεται ως γνωστή και προβλέψιμη παράμετρος από την αρχή του σχεδιασμού.
Παράλληλα, επισημαίνεται ότι το έργο των αγωγών διασύνδεσης ΔΕΥΑΚ – ΑΗΣ Καρδιάς, προϋπολογισμού 23,68 εκατ. ευρώ, βρίσκεται ήδη σε εξέλιξη και αναμένεται να ολοκληρωθεί έως το τέλος του 2027, ενώ τα αντλιοστάσια της ΔΕΥΑΚ εκτιμάται ότι θα είναι διαθέσιμα στα μέσα του 2028, λόγω των απαιτούμενων διαδικασιών έγκρισης και διαγωνισμού. Αίσθηση προκαλεί και η αναφορά στη λειτουργία της ΔΙΑ.ΤΗ.ΔΥ.ΜΑ., καθώς, σύμφωνα με την επιστολή, η εταιρεία φέρεται να βρίσκεται σε αναστολή στο ΓΕΜΗ λόγω μη κατάθεσης μετοχικού κεφαλαίου.
Η ΔΕΗ κρούει, επίσης, τον κώδωνα του κινδύνου για την προμήθεια diesel που θα απαιτηθεί για τη λειτουργία των προσωρινών λεβήτων κατά τη θερμαντική περίοδο 2026-2027, σημειώνοντας ότι μέχρι σήμερα δεν έχει υπάρξει σχετική πρόβλεψη. Με την επιστολή της, η ΔΕΗ ζητά άμεση ενημέρωση από τους εμπλεκόμενους φορείς για τις ενέργειές τους, υπογραμμίζοντας τον επείγοντα χαρακτήρα του εγχειρήματος και τη σημασία του για τη διασφάλιση της τηλεθέρμανσης στις τοπικές κοινωνίες της Δυτικής Μακεδονίας.
ΑΚΟΛΟΥΘΕΙ Η ΕΠΙΣΤΟΛΗ ΤΗΣ ΔΙΟΙΚΗΣΗΣ ΤΗΣ ΔΕΗ
