Σχετικά με το θέμα, και κατόπιν αυτοψιών που διενεργήσαμε στις 9/8 και 12/8 τρέχοντος αντίστοιχα, διαπιστώσαμε με έκπληξη ότι πολύ πρόσφατα επανεκκίνησαν οι εργασίες θεμελίωσης των Α/Γ για τον ΑΣΠΗΕ του θέματος.

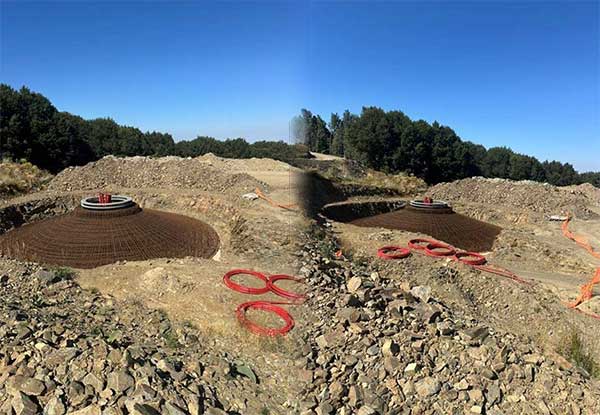

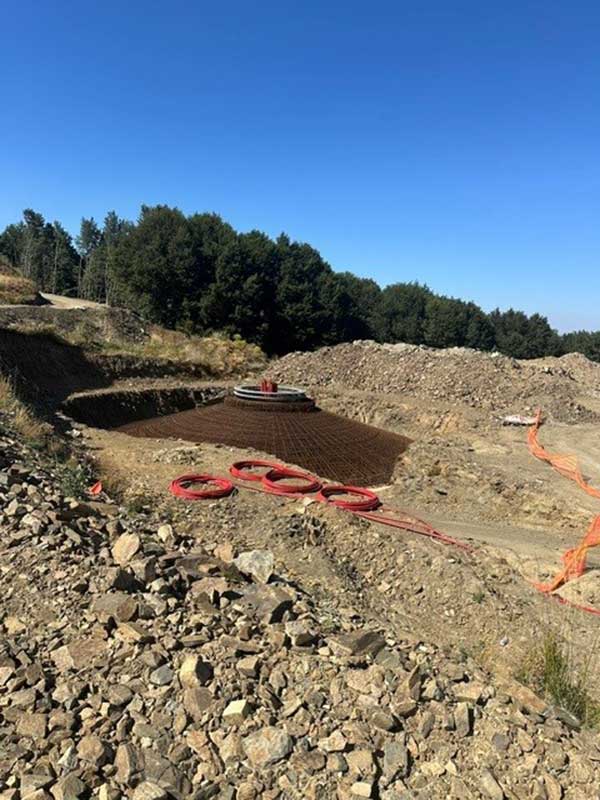

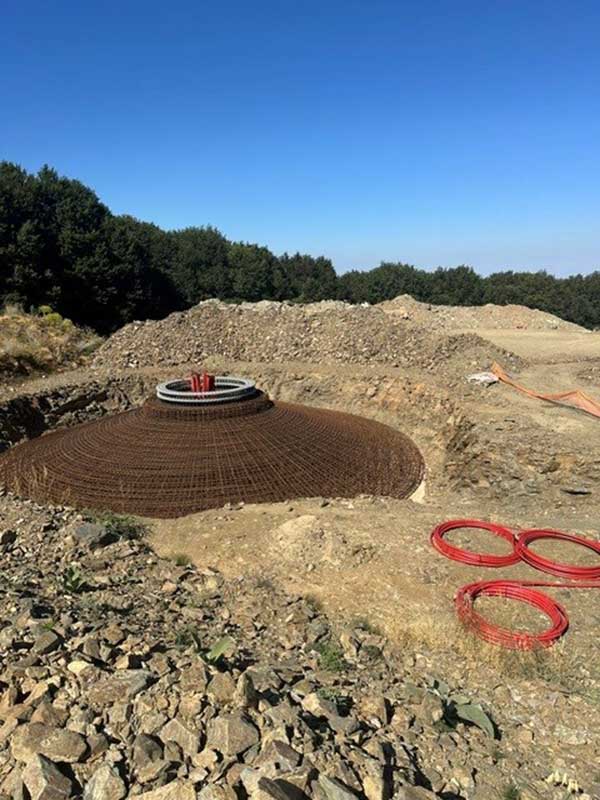

Οι εργασίες αυτές περιλαμβάνουν μεταξύ άλλων τοποθέτηση σιδεροπλισμού στις εκσκαφές θεμελίωσης των Α/Γ (3) και (4) εργασίες που απαιτούν ηλεκτροκολλήσεις (βλ. συν. Φωτο).

Με βάση τα ανωτέρω σας θέτουμε τα ακόλουθα ερωτήματα και παρακαλούμε να μας γνωστοποιήσετε τις απαντήσεις σας το συντομότερο:

Με ποια αδειοδότηση επανεκκίνησαν οι εργασίες ενώ είναι σε ισχύ:

α) η υπ’αριθ. 55/2024/29-04-2024 απόφαση ανατολής εργασιών του ΣτΕ

β) η υπ’αριθ. 666/2024/15-05-2024 απόφαση του ΣτΕ ακύρωσης της άδειας εγκατάστασης του συνόλου του έργου

Με ποια αδειοδότηση εκτελούνται εργασίες με υψηλή επικινδυνότητα ανάφλεξης εν μέσω θερινής αντιπυρικής περιόδου σε δασική περιοχή και ενώ οι mega-πυρκαγιές μαστίζουν την χώρα αφανίζοντας δασικές εκτάσεις (βλ. ΒΑ Αττική)?

Παρακαλούμε να μας γνωστοποιηθούν άμεσα οι νομιμοποιητικές διοικητικές πράξεις για τα παραπάνω ενώ ζητούμε από τις συναρμόδιες υπηρεσίες άμεσο επιτόπιο έλεγχο για την νομιμότητα των εγρασι’ων και κοινοποίηση των σχετικών πορισμάτων από τα ευρήματα.
